近日,随着最后一件风电单桩过渡段在英国利斯港顺利卸载,交通运输部广州打捞局“华兴龙”轮广州至英国风电项目远洋运输任务圆满收官,凭借专业航运实力,成功护航中国超大件新能源装备出海,助力我国绿色能源产业走向国际市场。

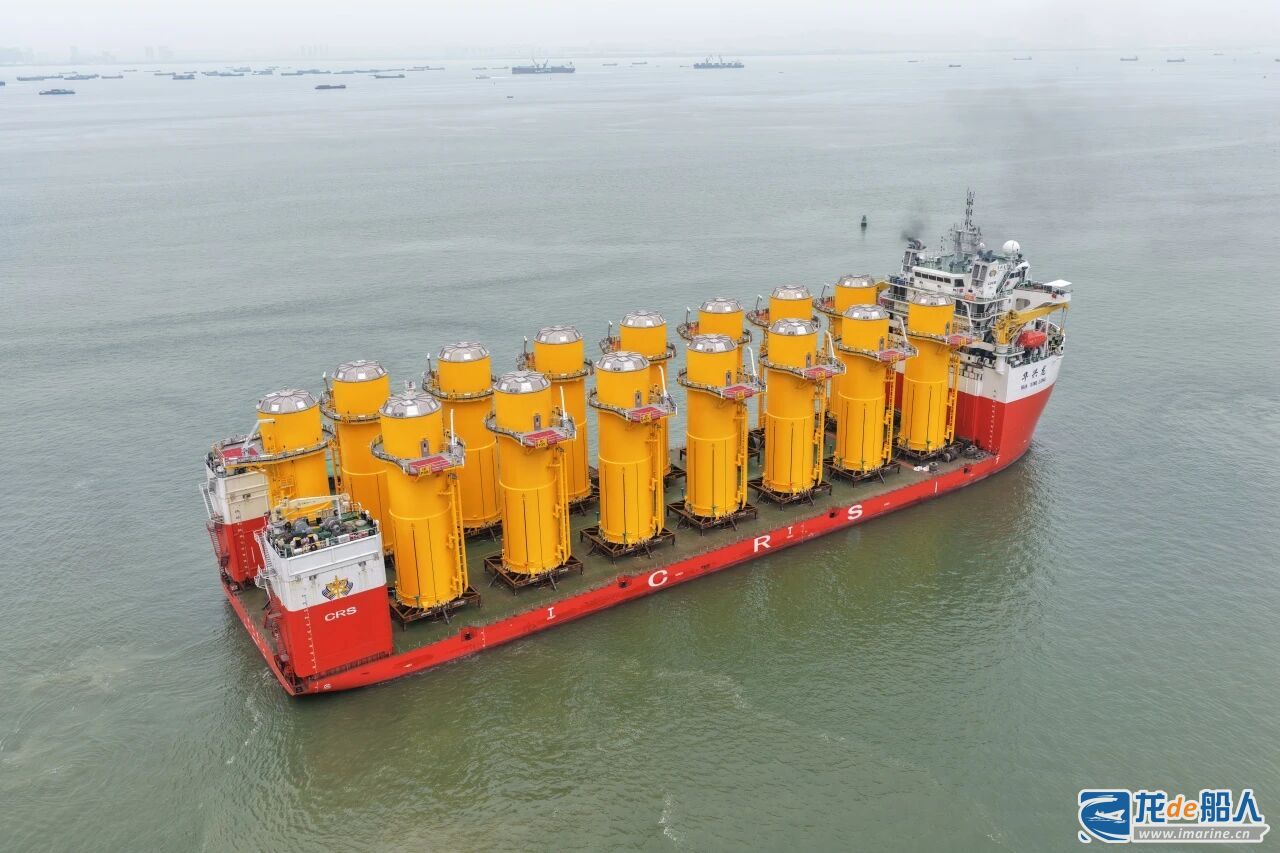

此次承运货物为15件风电单桩过渡段,单件重量650至730 吨,最大直径8.30米、最大高度27.60米,采用滚装滚卸作业模式。装货任务恰逢春节前夕,面临广州龙穴岛码头人力紧张难题,“华兴龙” 轮项目团队主动联动货主,优化作业流程、加班连续攻坚,创下平均 3 小时装载一件、单日最高装载 6 件的高效纪录,仅用不到 3 天就完成总重超万吨超大件货物装载,较原定计划大幅提速,保障了船舶按期离港。
“华兴龙”轮该航次横跨南海、印度洋、地中海等海域,途经马六甲海峡、苏伊士运河、英吉利海峡,全程航程约 10177 海里,历时 42 天航行。航行途中,面对海盗高危海域、中东与红海复杂地缘局势、北大西洋恶劣海况等多重考验,船岸协同精准规划航线、规避航行风险,严格遵循国际环保规范使用低硫燃油,实现了人员、船舶、货物安全零隐患。
受季节性大风、潮汐差及涌浪影响,英国利斯港每日仅有两个短暂时段具备卸货条件。“华兴龙” 轮抵港后联合港口优化靠泊与卸货方案,抢抓天气和潮汐窗口期昼夜作业,顺利完成全部货物卸载。
