上海LNG站线扩建项目(一阶段)举行投产仪式

据中交三航二公司官微消息,12月12日,中交三航二公司参建的上海LNG站线扩建项目(一阶段)举行投产仪式。

该项目是国家油气重点工程,是上海市、浙江省能源发展“十四五”规划重大项目,承载着保障区域天然气供应与应急调峰的重要使命。目前,上海LNG项目年供应量已占上海市场的50%,是城市燃气供应的主力气源。

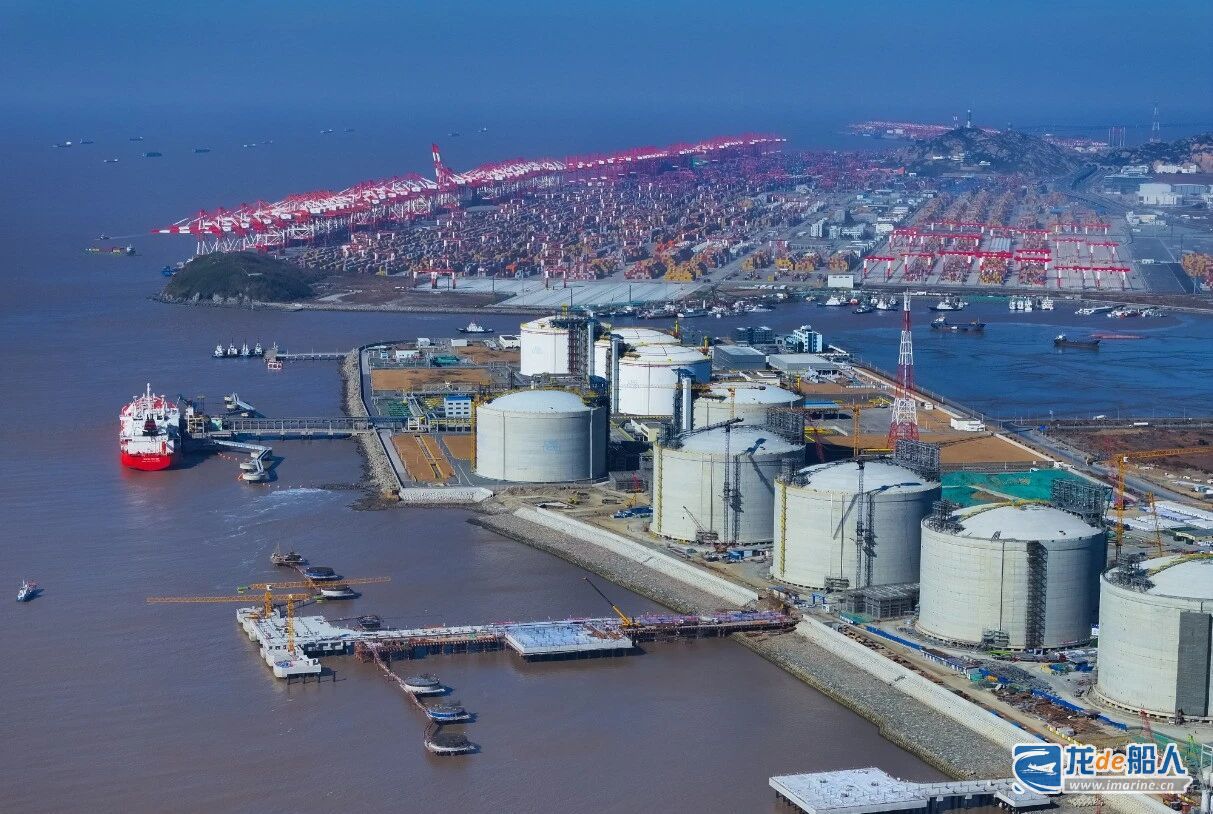

据介绍,该项目位于上海国际航运中心洋山深水港沈家湾作业区,整体包括码头工程、接收站工程和输气管道工程3个部分。

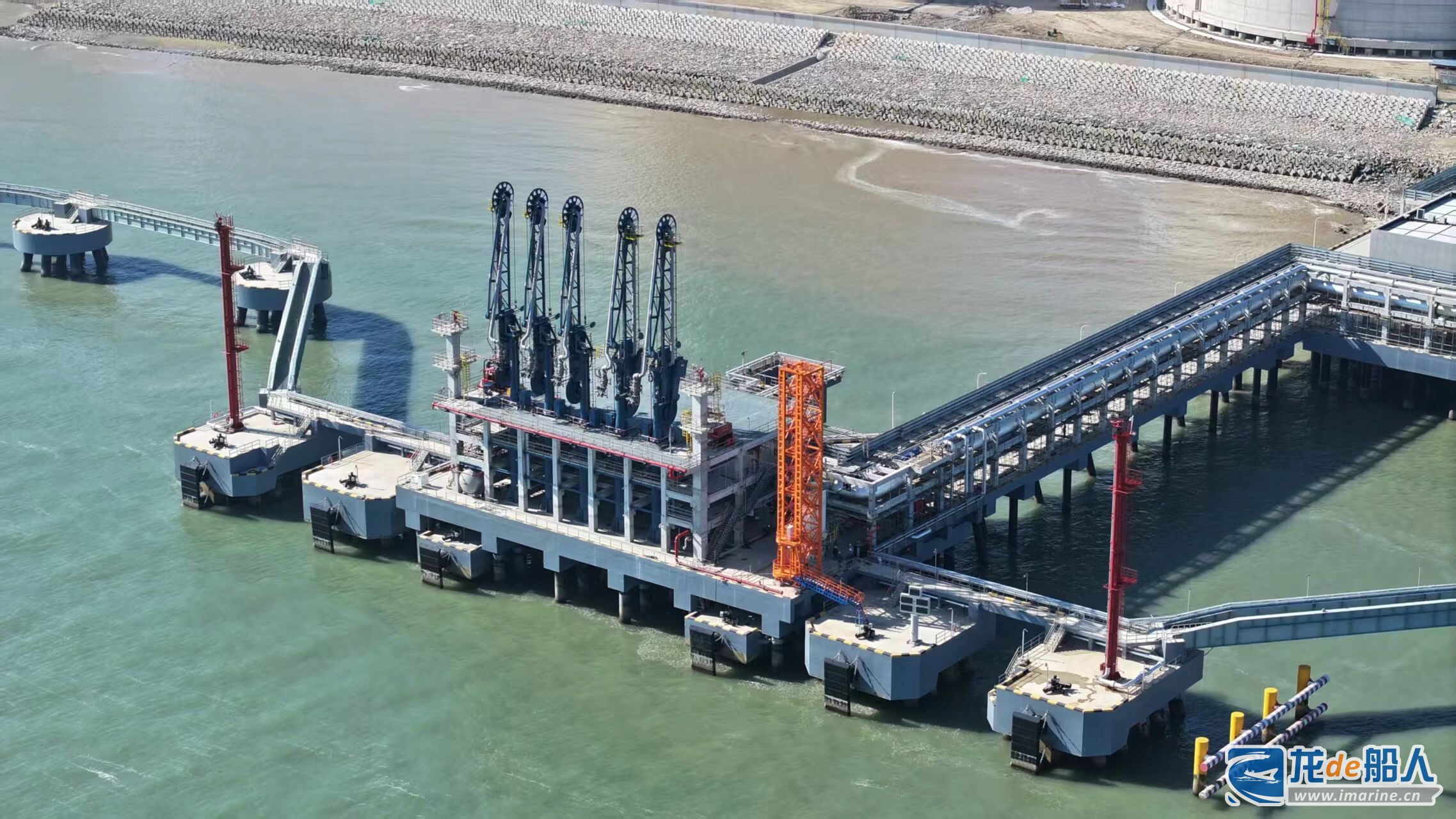

中交三航二公司承建的码头工程为扩建项目的“咽喉”环节,采用蝶形布置。工程新建的415米LNG专用泊位,可兼顾0.5万至26.6万立方米全系列LNG船舶靠泊,年设计吞吐量600万吨、通过能力625万吨,是目前国内LNG船舶接卸范围最大的码头,吞吐能力是一期码头的2倍。

攻坚克难:创新工艺突破施工瓶颈

施工水域风大浪急、潮汐复杂、地质条件严苛,风浪条件最差时,水上船机每月有效施工时间仅18天,桩基施工难度极大。项目团队紧盯有限的作业“窗口期”,以工艺创新破解多项施工难题。

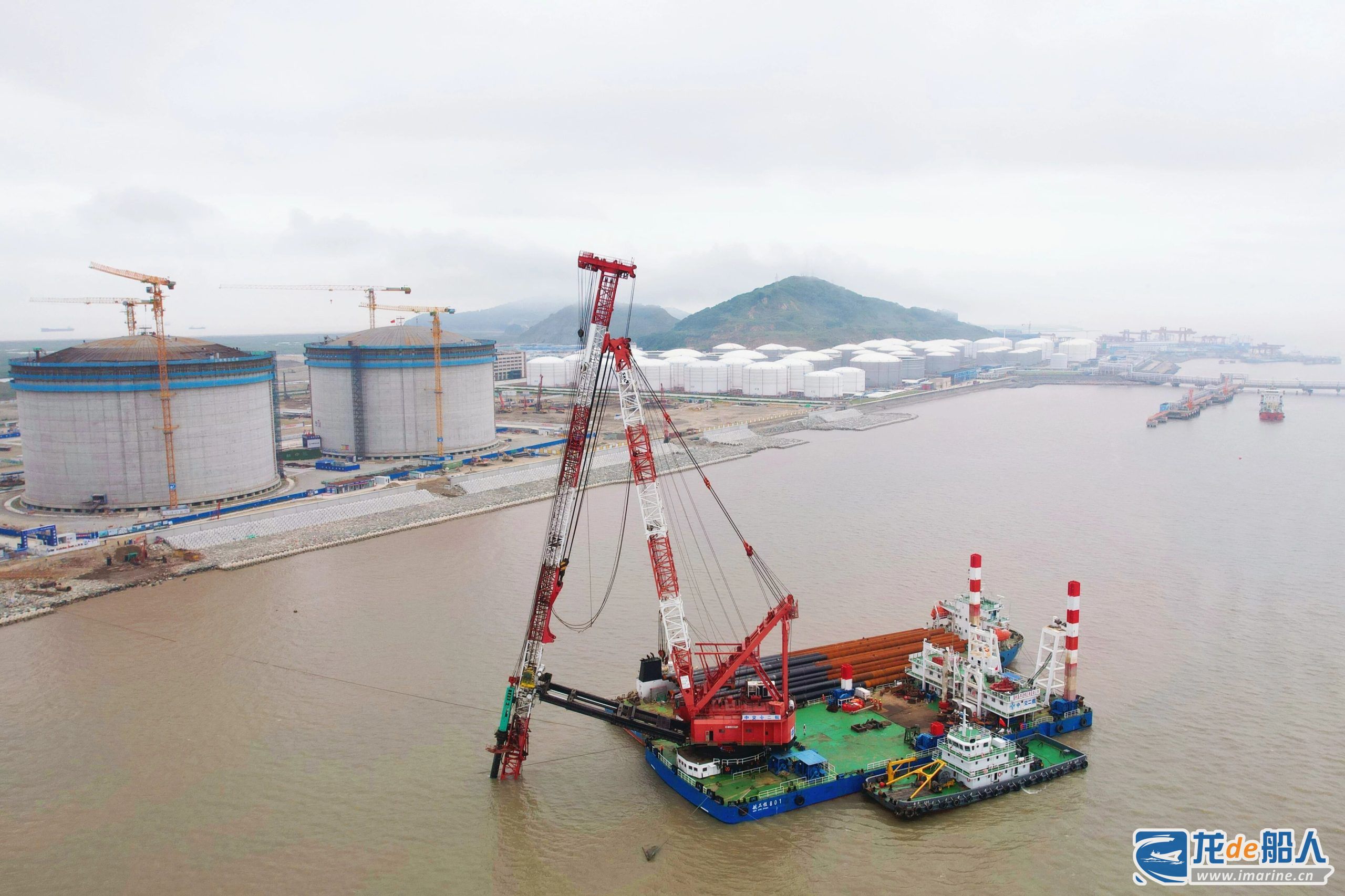

在桩基施工阶段,面对外海风浪大、大扭角大斜率桩基难题,中交三航二公司项目团队选用国内唯一的全回转多功能打桩船“航工桩801”,使沉桩效率提升30%;同时因地制宜地开展灌注桩施工,在厚抛石区采用墩式基础,淤泥质区结合打入桩搭建钢平台,通过“24小时三班倒”连续作业模式,做到“人停机不停”。高峰期投入8台冲孔钻机、3台钻孔桩基同步施工,70余名作业人员与20余名管理人员轮班奋战,最终于2024年11月9日完成全部桩基,较计划提前11天。

在上部结构安装阶段,中交三航二公司项目团队创新采用汽车吊陆上“钓鱼法”安装构件,有效规避了风浪大、有效作业时间短、泥面高等不利因素。该方法使码头空心面板日均安装量达23块,高峰日可达30块,在提速的同时减少水上船机使用,提升了大风天气下的施工安全性并降低了成本。

面对24米高登船梯在已建管廊下的吊装难题,中交三航二公司项目团队通过精准测量与模拟,优化起重船驻位方案,精细规划构件卸车位置与吊装路径,在确保与上部结构零碰撞的前提下,安全高效地完成了吊装任务。

精控严管:筑牢质量与安全双重防线

自开工以来,中交三航二公司项目团队始终坚持以精细化管理为抓手,通过动态优化施工工艺、强化资源统筹调度、保障关键物资供应等措施,成功攻克多项技术与管理难题,于今年6月10日顺利通过交工验收。

在质量控制方面,团队严格执行关键指标抽检制度,对灌注桩钢筋连接质量、混凝土氯离子含量等核心参数进行严密监测,确保工程全面达到百年耐久标准。

在安全管理方面,通过建立风险分级管控与隐患排查治理双重预防机制,实现全程“零事故、零伤亡”目标。

绿色引擎:筑牢长三角一体化能源安全屏障

该项目投产运营后,洋山港LNG接收站年总接卸能力将超1200万吨,储罐容量提升至177.5万立方米,并形成每小时210万立方米的供气能力,显著提升长三角地区的天然气储备、供应及应急调峰水平,进一步完善上海天然气产供储销体系,增强城市供气安全,优化区域能源结构,为上海经济社会发展与能源绿色转型、长三角一体化高质量发展提供坚实的能源保障。
