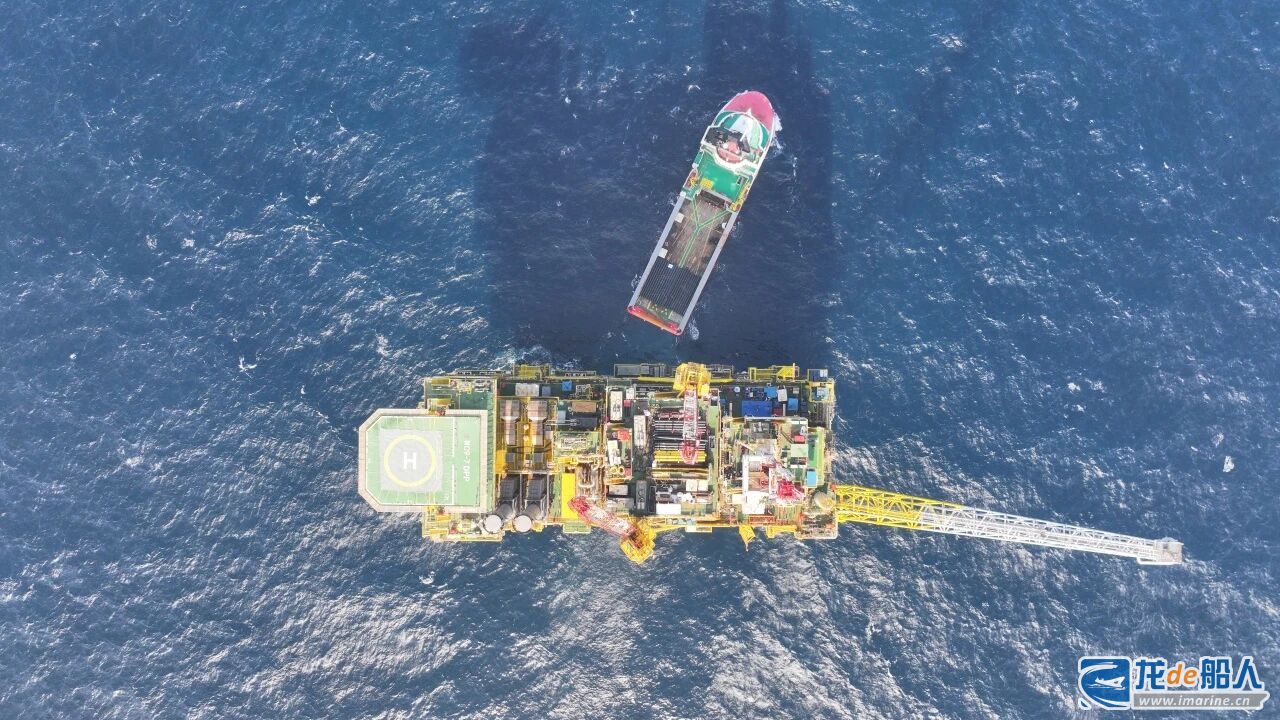

近日,中海油服一体化和新能源事业部湛江作业公司参与的文昌9-7优质钻完井项目首口8000米级超深大位移井文昌9-7-A20井顺利完井投产。
该井完钻井深8038米,钻井周期仅27.82天,提效61.74%,此次高效完井投产,验证了大位移井技术在边际油气藏开发中的潜力。

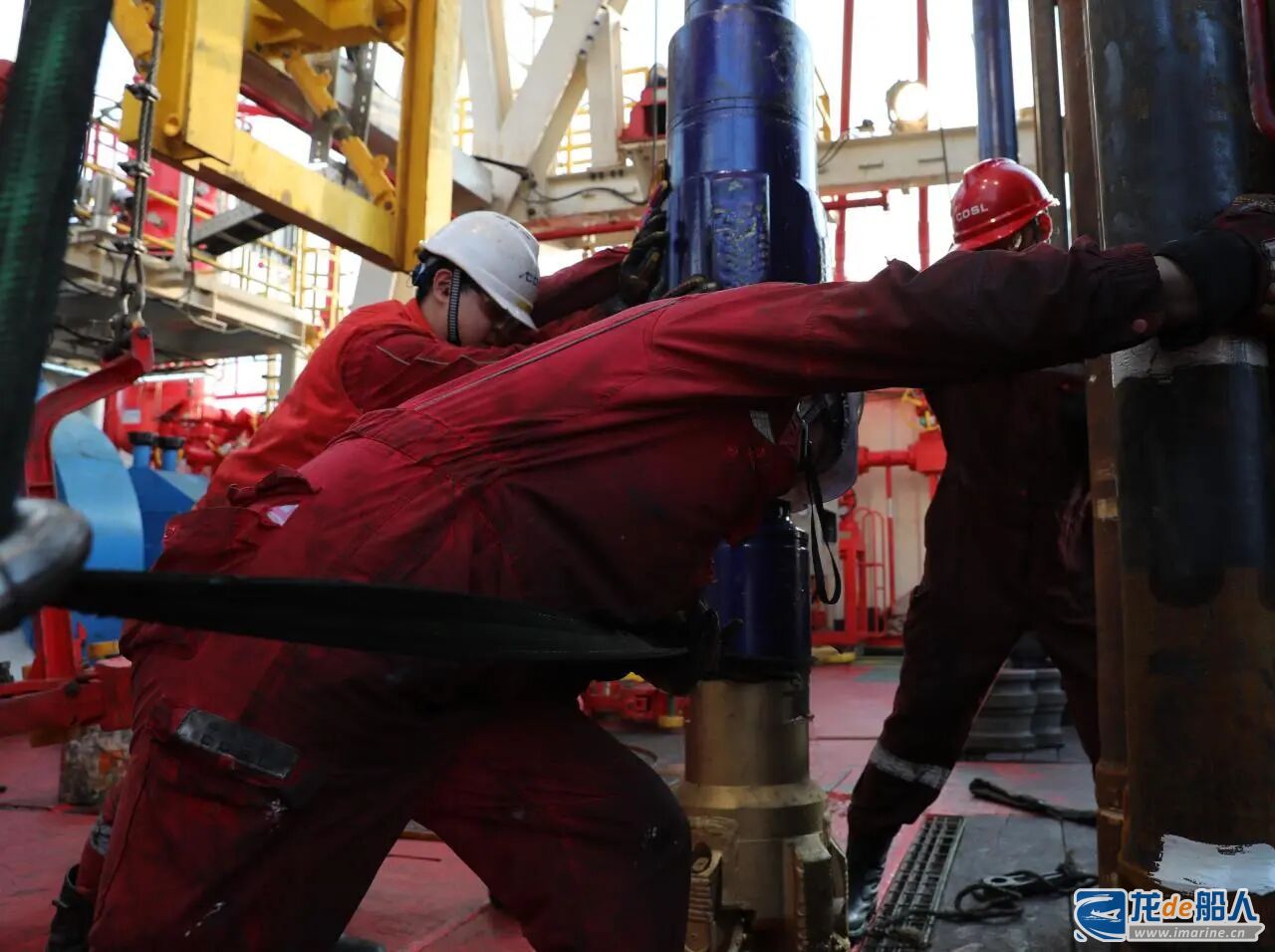

文昌9-7-A20井是中国海油自营第三深井,施工挑战极大,除了大位移、超深井带来的井筒清洁难度大、起下钻摩阻扭矩大等实际难点,还有储层保护标准严、高压气井返排期间地层流体控制风险高等作业特点。

该项目联合多方开展方案论证,将“优智”理念贯穿钻完井全流程,锚定“快、省、优”目标,以技术创新破局,前置技术决策。
通过优化井眼清洁策略、精细量化井眼清洁窗口,保障了井筒通畅;同时引入新型减阻剂,将管柱摩阻系数由0.25降至0.15,有效减小了超长生产管柱下入摩阻,为后续作业创造了条件。

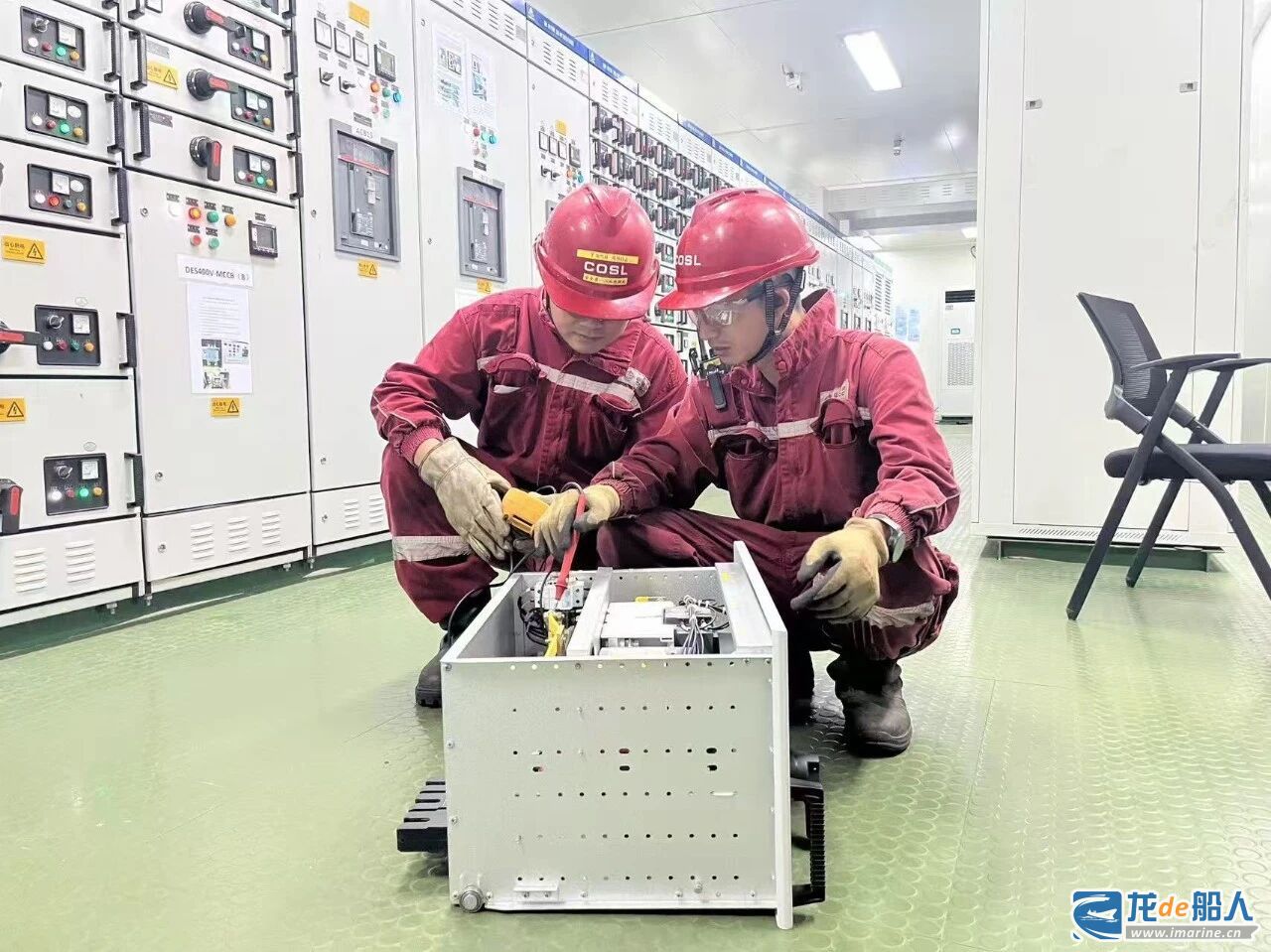

针对高压气井返排风险,项目推进了国产智能返排监测系统在文昌油田的首次应用,在提升返排效果的同时减少了人员在红区的暴露时间,体现了本质安全理念和油气装备国产化应用的突破。

作业中,团队充分发挥一体化协同优势,以“项目负责制”统筹各方资源,创新推行“432”提质增效模式,开展“司钻复盘曲线”培训20余次,持续提升作业人员技能;建立安全操作便签文化、一趟钻式设备维保等精细化举措,严守安全管理底线;通过多维度激励打破“大锅饭”,以绩效考核推动“六精管理”落地,全方位提升项目运营效能。

通过全过程科学统筹和精细管控,A20井实际完井工期为6.46天,较设计计划提前34%,增储上产效果明显。

从攻克8000米级超深大位移井施工难关,到实现钻井周期自我超越,一体化和新能源事业部湛江作业公司为湛江片区高质量“上产一千万”目标贡献了坚实力量,更为后续同类超深复杂井项目提供了可复制、可推广的实战经验。
