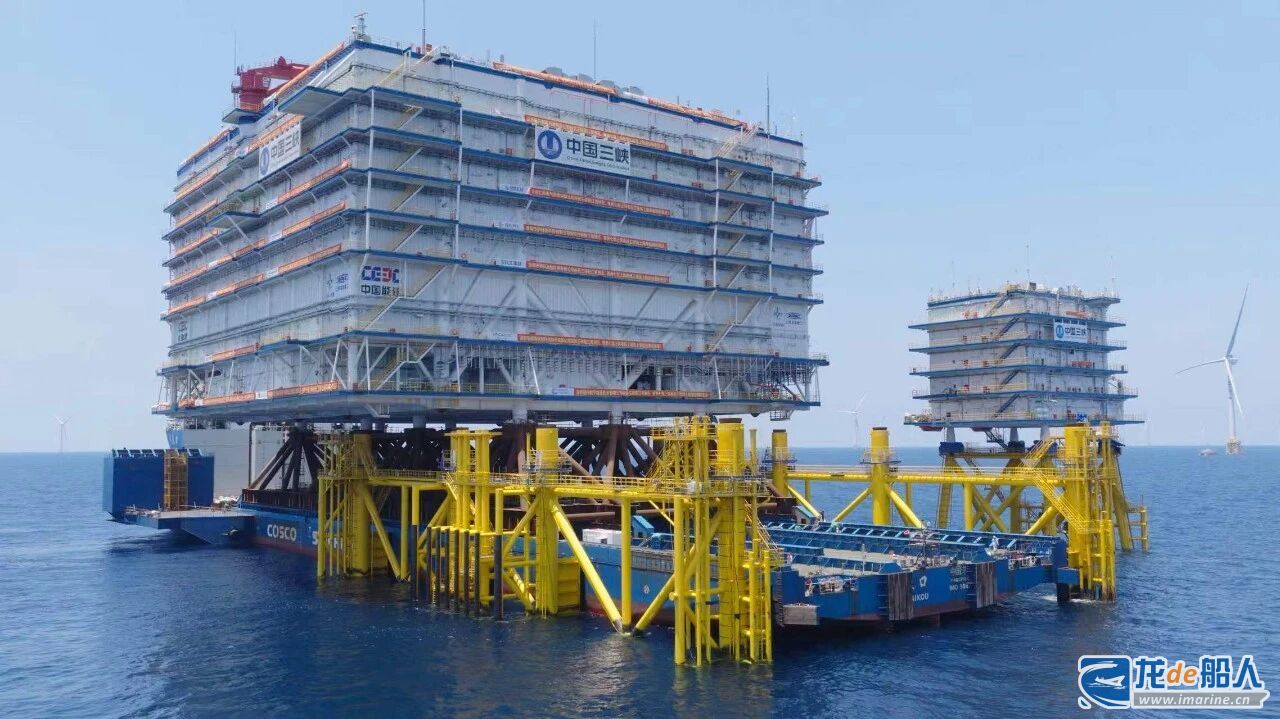

6月4日下午,在广东省阳江海域青洲五、青洲七海上风场,中远海运特运“祥泰口”轮运输的全球首个、世界最大的2000兆瓦(2GW)换流站“海风之心”成功完成半潜船动力定位浮托安装,这是中远海运特运完成的第28个DP浮托安装项目。

“海风之心”是全球首个±500千伏、200万千瓦柔性直流海上换流站,上部组块重约2.5万吨,长85.5米、宽82.5米、高44米,每层平台面积相当于一个标准足球场,高约15层居民楼。

据此前消息,5月27日,中远海运特运“祥泰口”轮装载着“海风之心”换流站从江苏南通码头启航,奔赴1090海里外的阳江青洲风电场。
- 6月2日抵达后,项目团队立即展开浮托安装准备工作。6月3日,开展DP动力定位系统功能试验及作业海域动力定位作业演练,并召开作业前项目沟通会。

- 6月4日,“祥泰口”轮调整压载完毕,起锚前往作业海域。上午,“祥泰口”轮移动至距离导管架1000米的位置,解绑和检查人员待命,船舶动力定位系统操作人员来到操控台前,运动与距离监测设备人员在甲板就位。

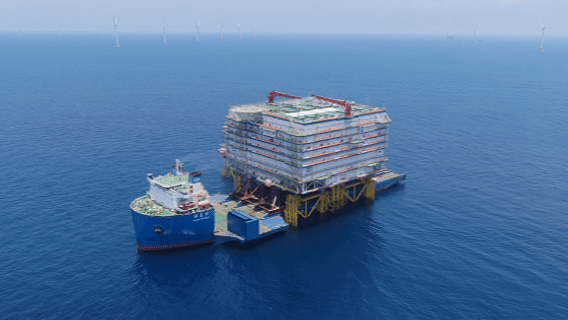

- 利用船舶高精度动力定位系统精确控制船位,“祥泰口”轮载着“海风之心”向导管架方向缓缓后退。

- 经过2小时的平稳操作,船舶到达目标位置。操作人员确认安装位置后,“祥泰口”轮通过压载增加吃水,将换流站稳稳安装到导管架上。

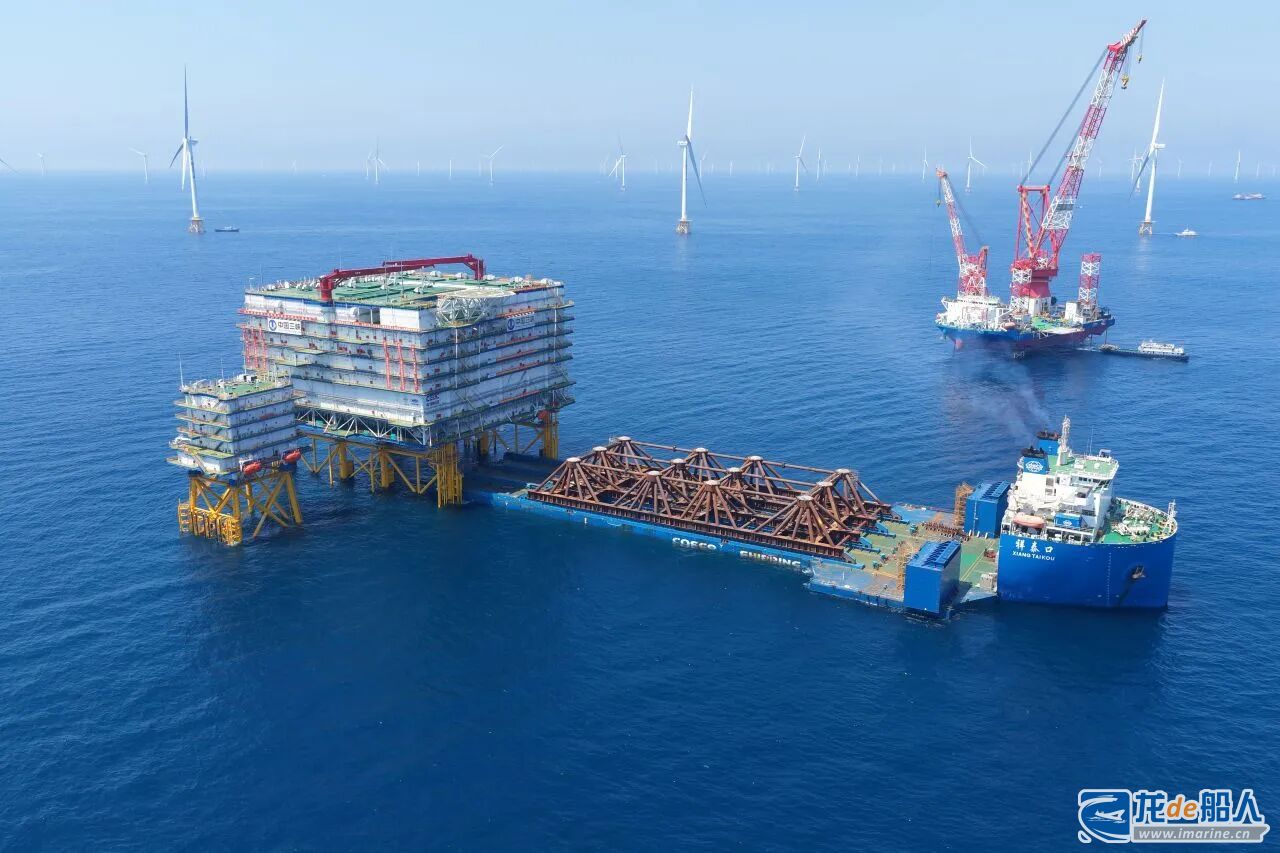

- 下午14时18分,“祥泰口”轮平稳驶出导管架。至此,浮托安装作业圆满成功。
“浮托安装”作业一般包括以下步骤:
- 用半潜船把在陆地上完整建造好的结构物,整体运输到安装海域;
- 依靠船舶自身的动力定位系统(DP系统),在不抛锚的情况下,像“倒车入库”一样精准驶入海底导管架的槽口;
- 通过精确控制船舶压载水和利用潮汐,让船舶缓慢下沉,将结构物平稳转移到导管架上;
- 完全对接后,船舶继续下沉与结构物分离,安全驶离。
“浮托安装”是半潜船最具技术含量的作业方式之一。它突破了起重船起吊能力的瓶颈,利用潮汐和压排载可实现单体三万吨级海上结构物的整体安装,满足海上设施在陆上建造调试完整性最大化的需求。同时,该工艺无需抛锚,与海底无接触,能够适应复杂海况和海底环境,是深远海大型结构物安装的首选方案。

作为中远海运集团旗下全球领先的特种船公司,中远海运特运在该领域拥有丰富的实操经验和雄厚的技术实力,完成了全球超过80%的大型浮托安装项目,并已完成三万吨级平台浮托安装的技术研发与论证。
青洲五、青洲七两座风电场规划装机容量各为1000MW,合计2000MW。项目建成后,风机发出的绿电将通过海缆接入“海风之心”换流站,经升压并转换为直流电后,再通过直流海缆无缝输送至陆上集控中心,每年可为粤港澳大湾区输送约60亿千瓦时清洁能源。
从5月6日创造全球半潜船艉部滑移装船最重纪录,到6月4日圆满完成高精度浮托安装,中远海运特运凭借“祥泰口”轮卓越的适货性能与高精度的动力定位系统,以全链条工程服务能力,将“海风之心”换流站从陆上“护送”至海上“安家”。
未来,中远海运特运将继续发挥特种船队优势,深耕深远海清洁能源物流服务,为中国海上风电高质量发展、为海洋强国和能源强国建设贡献“航运力量”。
