在船舶维修及海工建造领域,上海中远海运重工始终以匠心为楫、真诚为帆,在技术攻坚与客户服务的双维度持续书写卓越答卷。

- 新常熟轮

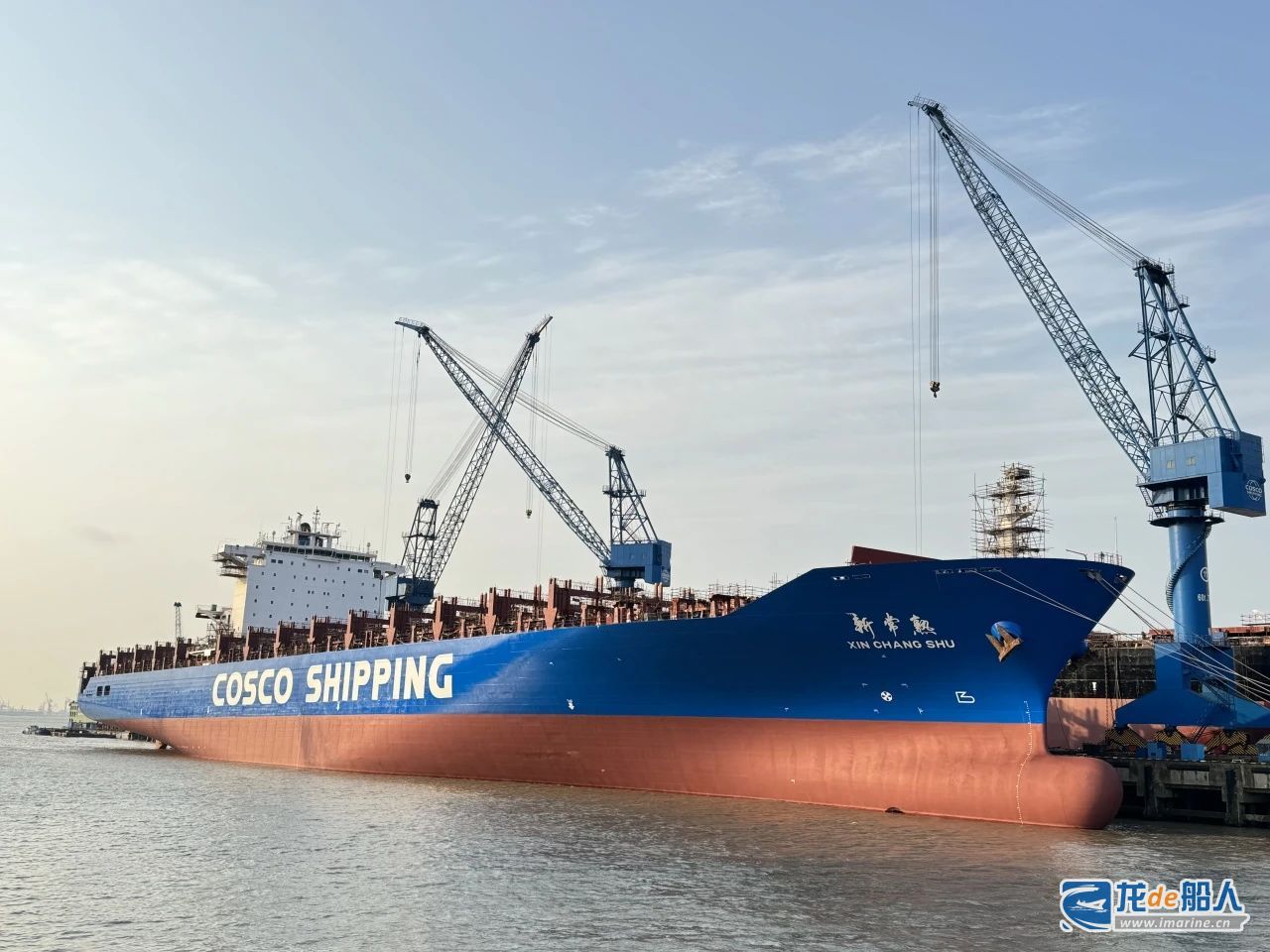

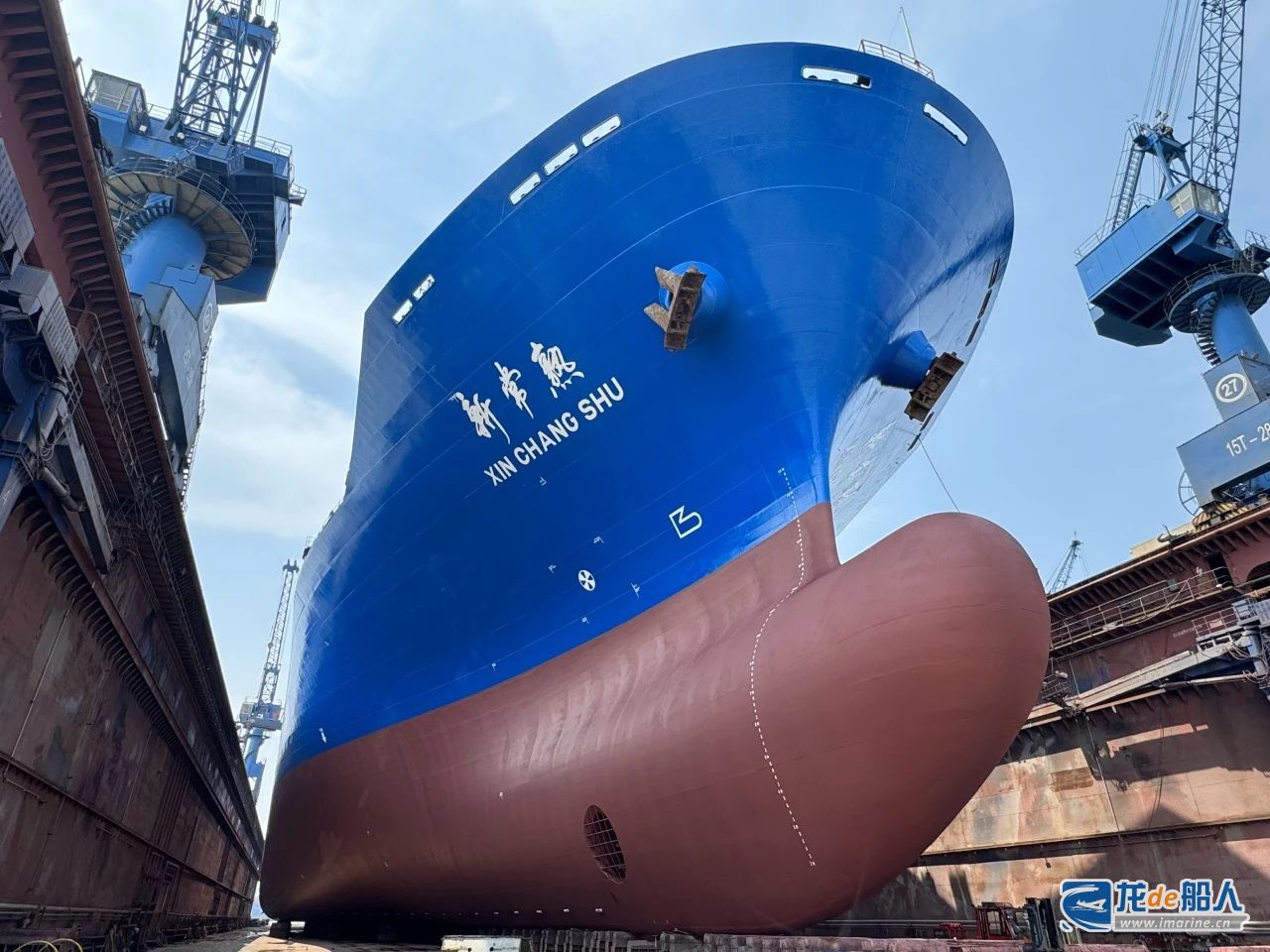

新常熟轮是一艘船龄已有20年的集装箱船,此次进厂是该轮第5次“回家”(在上海中远海运重工进行的第五次修理),主体工程为20年坞修特检及常规修理保养。面对老旧集装箱船舶,在修理过程中最大的难点就是工程繁杂,极易形成空间立体交叉作业。

此次新常熟轮修理覆盖区域广、工程较为饱满。在货舱工程打水除锈勘验时,发现舱内横舱壁、导轨三角板、测量管均有需要割换之处。在确定好工程后总管小组当即开会讨论,由于舱盖板吊离之后绑扎桥、货舱存在立体交叉作业,经过沟通:涂装先将甲板两侧箱脚平台、机舱及码头舱盖板脚手;搭好脚手后船体、机电优先在这些区域施工,停止绑扎桥、货舱作业;涂装随即开始货舱箱柜搭护栏、打水除锈油漆。此番精良沟通合理规划不仅避免了交叉作业,而且将总体工程进度迅速向前推进,是对安全和高效的双重保障。

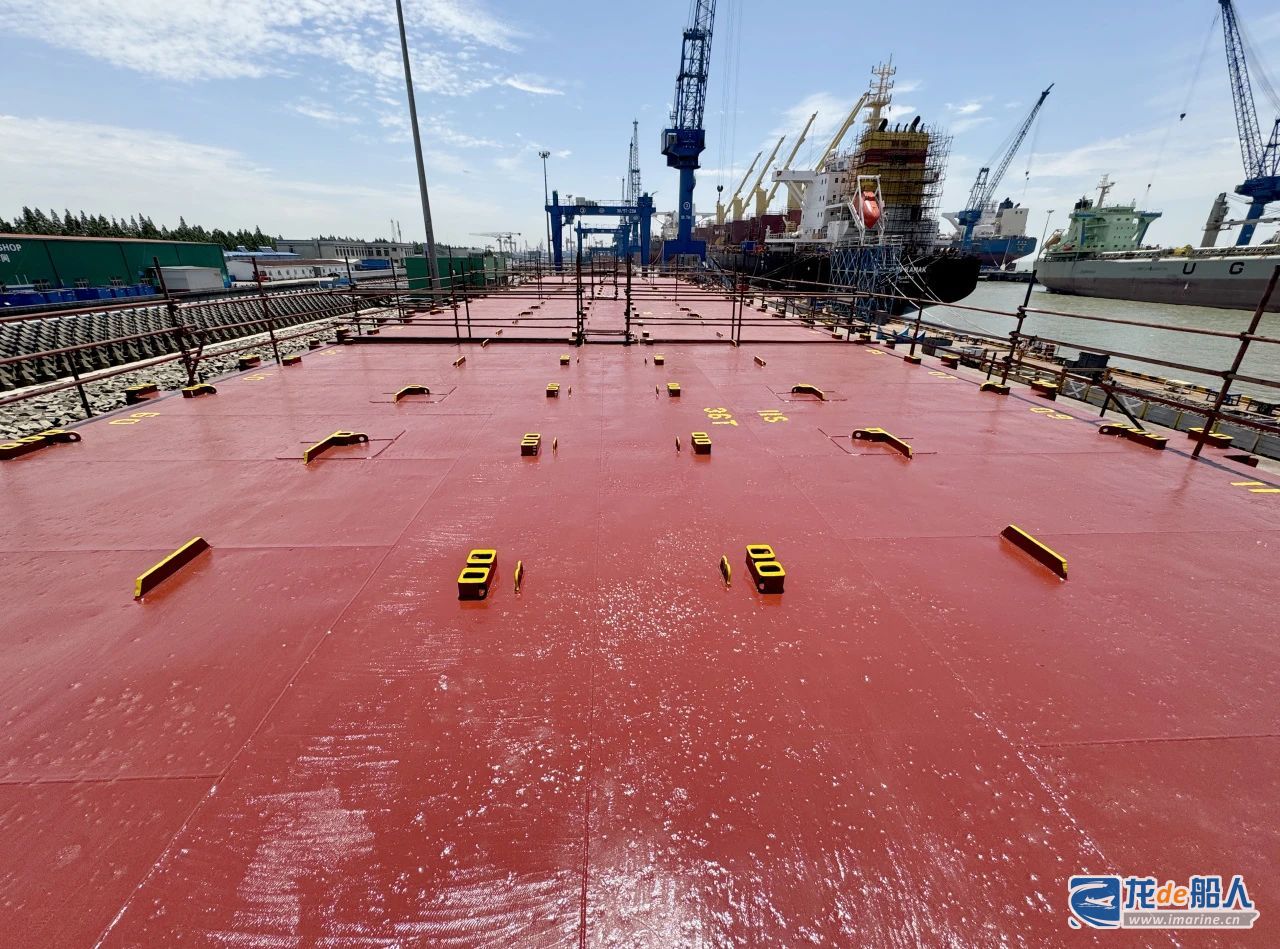

原定30块舱盖板需要下地打水除锈、割换钢结构,由于生活区前后壁有打磨油漆的工程,需要预留舱盖放置高架车配合打磨油漆,经过与船方沟通改为28块舱盖板吊运下地,涂装敲铲队伍仅用时3天完成生活区墙壁打磨油漆,便开始将其余2块舱盖板就地敲铲打磨。

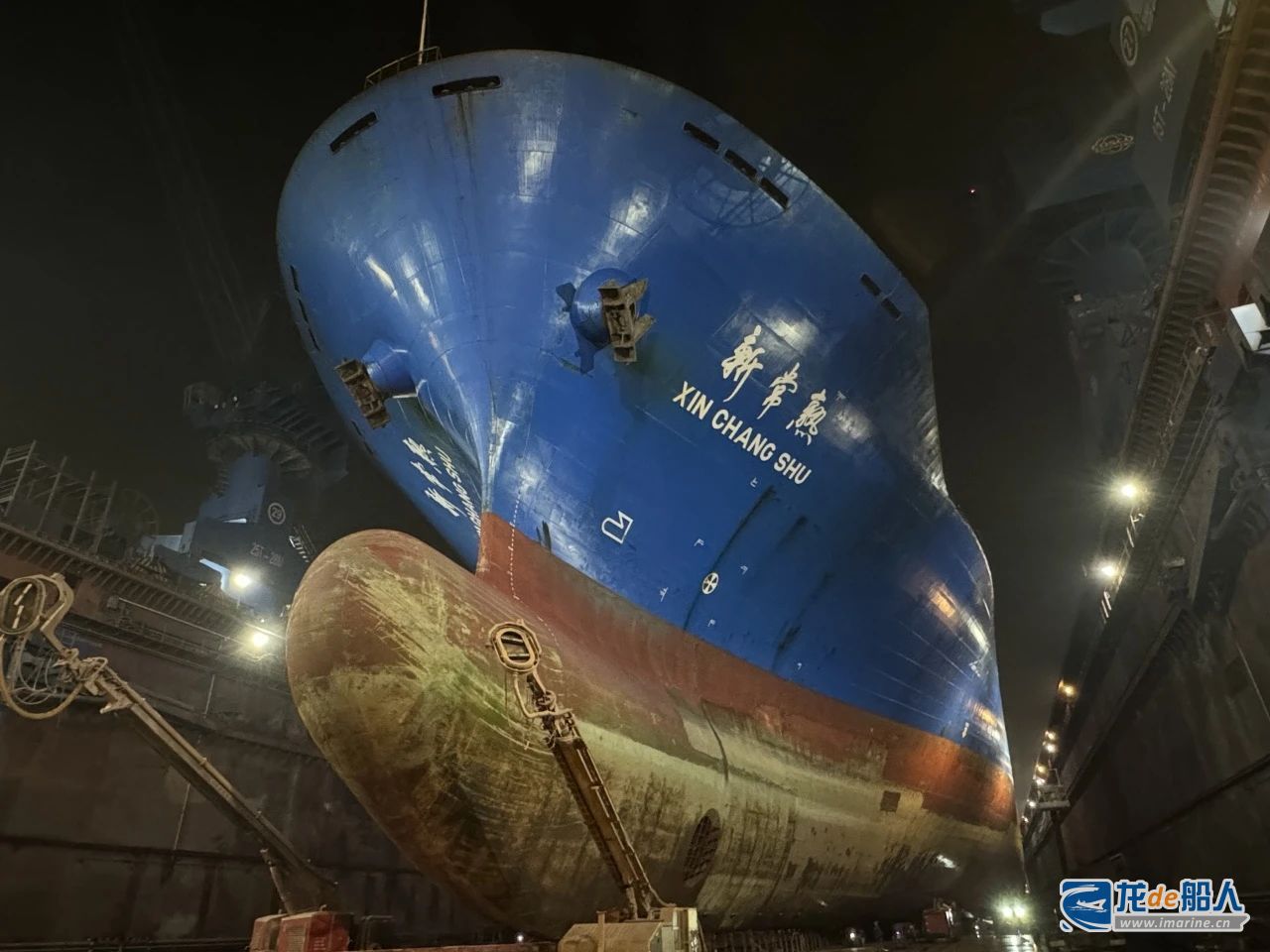

新常熟轮本次特检安排在进厂当晚进入九华山坞。面对进厂即进坞,且新常熟轮本次坞修船壳直、平底需扒皮,许多设备、脚手材料需要进行驳运吊运的情况。总管小组提前策划,将扒皮所需大臂车、爬壁机器人、水机、油箱、污水柜等设备提前定置化摆放于九华山坞外引桥上,同时,安排各队伍在进厂第二天一早就将脚手架材料驳运至坞底,便于吊运,在进坞后12小时内便完成了甲板两侧基础护栏和舱盖板纵向护栏搭设。

在经过一系列紧张而有序的准备工作后,抬好坞的第一时间涂装主管、作业长就在九华山坞引桥和9#引桥上指挥交通,将各类设备排序,优先将大臂车引入坞内,在抬好坞1小时内便井然有序地开始了扒皮作业,仅用时23小时完成了船壳直、平底12000平方米扒皮,最终船壳打水除锈、扒皮报验一次性通过。

新常熟轮在货舱和吊运下地的码头舱盖板打水除锈喷漆期间,经历了梅雨季连续阴雨天的“洗礼”,涂装队伍不畏风吹雨打,抓准时机,在保证安全的前提下,利用雨天完成了打水除锈和舱盖反面烧糊打磨的工作,时刻关注天气预报,提前洗水、清洁吹风,积极配合涂装主管,在夜间/清晨满足喷漆条件时准时进厂做准备工作,最终利用梅雨间隔的时间见缝插针,提前12小时完成所有除锈喷漆工程,高质高效施工获得船方好评。船体工区和服务工区在15小时内利用4台门机配合“方驳水路+平板车陆路”将28块舱盖板复位,总体进度提前24小时,尽显亮剑奋斗精神!
- 班杰明轮
日前,来自德国的老朋友班杰明轮圆满完成5年检、外壳,货舱除锈及主机维修工程。值得关注的是,这已是今年上海中远海运重工与该船东公司的第三次携手并进。

班杰明轮维修项目启动后,上海中远海运重工技术团队即刻开展全方位“体检”,以精准诊断为基础,量身定制专属维修方案。作业过程中,针对船舶“心脏”主机,工程主管们依托先进检测设备,依规程进行精细化排查,不放过任何隐患;船壳除锈作业采用环保工艺,恢复船体表面防护性能。同步推进货舱专项维护工程,实施封闭式除锈作业与防护涂层施工,并对甲板液压管路系统进行整体换新,通过系统性工艺升级保障设备运行可靠性。通过全流程质量管控,为船舶安全运营筑牢品质基石。
凭借过硬技术、真诚服务与“五暖五聚”工程的深度践行,上海中远海运重工再度赢得船东高度认可。
